4亿改投工商业储能,为何?

2024-10-19

此前,行家说储能报道了“100变30MWh!这一工商业储能为何缩水”(点这里),近日,又一分布式储能电站项目发生变更。

10月17日,中天科技公告称,将原计划投资10.78亿的“分布式储能电站项目”进行变更,募集资金转为投资电缆项目、绝缘子及避雷器生产项目和工商业储能电站项目。

■ 原项目:950MWh分布式储能项目

行家说储能了解,2019年,中天科技募资39.65亿元,实际汇入资金39.23亿元,主要用于支持“分布式储能电站项目”、光伏项目及其它项目的建设。

据了解,原储能电站项目实施主体为中天光伏技术,计划在多个厂区内合计建设950MWh分布式储能项目(见下图)。

图为:中天科技原项目——950MWh分布式储能电站项目

2023年6月,因园区整体产能用电量和工厂屋顶分布式光伏绿电中天科技决定减少250MWh储能电站规模,并将部分募集资金5亿元变更转投用于“新能源环保型光电缆项目”,并将项目名称变更为“分布式储能电站项目”。

截至 2024 年 9 月 30 日,原项目现已使用募集资金 1522.70 万元,占拟投入募集资金金额的 1.41%,在部分园区建成 15MWh 储能电站,尚未使用的募集资金余额为10.624091亿元。

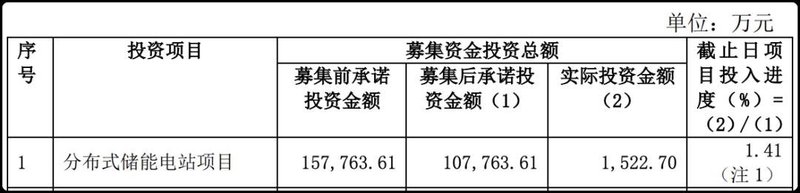

图表:分布式储能电站项目募资及使用情况

■ 为何变更?

为何变更项目?中天科技表示,原项目是公司根据当时的产业政策、行业发展趋势以及公司当时实际情况等因素确定。近年来,锂电池上游原材料价格大幅波动等因素,对项目实施进度造成了一定影响。

此外,原项目储能电站主要服务于内部园区,园区2019年绿电用电量约 3300 万 KWh,截至2024年9月绿电用电量已达到约6500万KWh。绿电占比提升,导致原本可利用储能系统进行“峰谷套利”的容量减少。若储能系统按照原规模放电,园区在部分时间段发电量超过原定用电负荷。根据内部园区目前整体产能用电量和工厂屋顶分布式光伏绿电补充量的情况,公司预计无法全容量执行原项目。

■ 改投工商储项目

2024 年上半年,仅在项目备案方面,国内工商业储能项目备案总数就超过 4200 个,规模达 6.2GW/14.7GWh,投资金额超 240 亿元。在浙江、江苏、广东等地区,工商业储能取得了快速发展,成为目前市场化发展程度最高的储能场景。

因此,中天科技拟在原有内部园区的部分优质需求的基础上,进一步抓住行业发展契机,积极拓展外部各个园区内储能电站建设需求,调整分布式储能电站项目的实施方式、实施地点和实施规模并形成“工商业储能电站项目”,推动公司业绩的增长。

公告中,分布式储能电站项目剩余募集资金10.624亿元,有4亿元募集资金将主要用于工商业储能电站项目。

图说:募集资金变更情况(源于中天科技)

该工商业储能电站项目实施主体为控股子公司中天储能科技及其子公司,根据2024年造价测算,整体容量约为315MWh,后续将根据项目实施情况调整容量,整体包含16套储能单元和能量管理系统。目前中天已完成合计容量 90MWh 的项目备案。

在投资构成中,该项目设备材料费约29.5亿元,施工费1.05亿。行家说储能以此测算,折合单价约0.936元/Wh。

该项目预计建设期为 36 个月,预计达产时间为 2027 年 9 月。预计财务内部收益率(税后)为 9.34%,投资回收期为 8.32年。

中天科技坦言,该项目建设符合国家政策及市场发展需求,但因国家或地方有关政策调整、项目审批等实施条件发生变化,部分电站的实施可能存在顺延、变更、中止甚至终止的风险。对此,公司将公司将时刻关注国内政治、经济形势的变化,跟踪市场需求,以国家政策为指导,以市场为导向,通过及时改变开发、运营策略及提升服务品质。

而对于原材料价格波动风险,中天科技表示,将将进一步加强对原材料行情的研究和预测,及时进行套期保值,减少原材料价格波动产生的影响。
